Как сдать построенный объект – Как сдать объект в эксплуатацию в 2019 году

Содержание

Как правильно сдавать объект строительства


Итак, цикл строительства подошел к концу – проведены все строительные и отделочные работы, к дому подключены инженерные коммуникации, а в помещениях уже видели дизайнера по интерьерам. И для того чтобы поставить точку в мытарствах хозяина нового жилища необходима только одна операция – сдача объекта строительства. Но вот тут-то к разомлевшему от осознания предпринятых усилий и затраченных средств заказчику и могут пожаловать, казалось бы, уже хорошо забытые неприятности.

Например, строительная компания, совершенно неожиданно, может увеличить смету финального этапа работ. А представители различных «надзоров» могут предпринять еще более странные действия, целью которых будет попытка доказать, что новый дом не соответствует правилам пожарной безопасности или нарушает санитарные нормы. Но все эти досадные неприятности меркнут перед главной проблемой, обозначить которую готовы местные контролирующие органы, способные «подвести» уже построенное здание под категорию «самостроя».



И именно для того, чтобы этих волнения не коснулись доброго и доверчивого заказчика работ, ему необходимо заранее подготовиться к такой процедуре, как прием и сдача строительства дома.

Для этого, во-первых, необходимо собрать действительно полный комплект разрешительных документов, одно наличие которых способно «успокоить» расшалившиеся государственные структуры. Наличие разрешения на строительство, заверенного в надзорных органах «снимет все вопросы» от чиновников – любая попытка поставить под сомнение подписи на разрешении будет выглядеть, как вызов вышестоящему руководству.

Во-вторых, строительная компания должна работать только по договору, которым будет регламентироваться процесс изменения сметы. Причем заказчики «с опытом» советуют указать в договоре максимально затянутые сроки оплаты работ. В идеале расчет со строителями должен состояться после того, как произойдет сдача объекта строительства. В ином случае все недочеты и недоделки придется исправлять за собственный счет.

В-третьих, необходимо помнить, подрядчик (строительная организация) также может заставить заказчика уважать свои права. Градостроительный кодекс (ГК) настаивает на обязанности заказчика работ в кратчайшие сроки организовать процедуру сдачи-приемки нового дома после официального сообщения о завершении строительства. Причем и прием, и сдача строительства дома происходит за счет заказчика новостройки. А согласно п. 2 статьи 705 Градостроительного кодекса заказчика работ обяжут ответить за недостаточно мотивированный отказ в приемке новостройки.

Но это не означает, что в процессе сдачи строительная компания может шантажировать заказчика и подстегивать процесс принятия объекта. В конце концов, по той же 705 статье ГК заказчик может возложить расходы за процесс сдачи и приема объекта на саму строительную компанию. Для этого необходимо включить соответствующее уточнение в договор выполнения строительных работ.

Разумеется, подобные «перекосы интересов» заказчика и исполнителя строительных работ сегодня встречаются нечасто. Ведь сторонам процесса приемки и сдачи работ нужно – завершить отношения и сдать/принять объект. Поэтому, в большинстве договоров оговаривается возможность осуществить приемку и сдачу объекта по частям. Правда, по нормам пункта 3 статьи 753 ГК ответственность за сохранность принятого объекта будут нести его владелец.

Поэтому сдача объекта строительства по частям происходит либо в случае привлечения к работам нескольких подрядчиков (например, основное строительство делает одна фирма, а отделочные операции – другая), либо в том случае, если в процессе строительства предусмотрено возведение сразу нескольких объектов (каждое строение будет приниматься и сдаваться отдельно).

Конечно, и заказчик, и исполнитель работ могут отказаться подписывать акт сдачи и приема объекта. Причем причины для этого решения могут быть любые. Однако по нормам статьи 753 ГК сдача строительства дома будет признана легитимной даже в том случае, если под актом приема работ стоит подпись всего одной стороны этого процесса. И, разумеется, законность такого акта продержится лишь до первого судебного заседания, на котором отказавшаяся от подписи сторона должна озвучить те аргументы, которые подтолкнули ее к отказу и судебному разбирательству. Поэтому, для отказа от подписи под актом приема и сдачи работ нужны действительно веские причины.

Но такая «война» за сдачу объекта является большой редкостью. Строительная фирма нуждается в благодарном отзыве, а заказчик желает получить объект без недостатков. Поэтому, в случае обнаружения каких-либо погрешностей или брака в акте приема и сдачи работ происходит фиксация подобных случаев и обязательно указываются сроки их устранения. И этот процесс регламентирован нормами статьи 753 Градостроительного кодекса.

www.rusconstructor.ru

необходимые документы и юридические тонкости. Ввод в эксплуатацию строительного объекта :: BusinessMan.ru

До того как вступило в силу новое законодательство, ввод в эксплуатацию строительного объекта осуществлялся на основании различных нормативных актов в зависимости от типа сооружения. С января 1988-го года начали действовать СНиП. Они устанавливали порядок, по которому осуществлялся ввод в эксплуатацию промышленного объекта. Согласно действовавшему ранее законодательству, документом, который подтверждал готовность сооружения, выступал акт Госкомиссии. Сегодня утвержден другой порядок. Рассмотрим далее, как в настоящее время осуществляется ввод объекта в эксплуатацию.

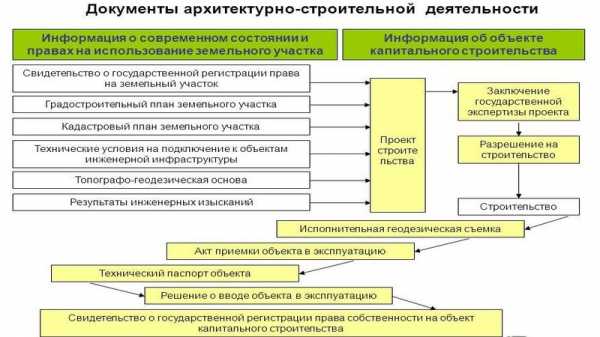

Разрешение

Этот документ сегодня заменяет указанный выше акт приемочной комиссии. Разрешение на ввод построенного объекта в эксплуатацию выдается исполнительным органом федерального, субъектного или местного уровня. Этот документ удостоверяет:

  • Завершение работ по возведению, реконструкции, капремонту сооружения в полном объеме. Документом-основанием является разрешение на строительство.
  • Соответствие готового сооружения проекту и плану участка.

Ввод нового объекта в эксплуатацию: документы

Лицо, осуществляющее возведение сооружения, должно обратиться в исполнительный орган со следующими бумагами:

  • Заявлением.
  • Правоустанавливающими документами на участок земли, где велись работы.
  • Разрешением на строительство.
  • Планом участка.
  • Актом приемки сооружения, если работы велись по договору подряда.
  • Документом, который подтверждает соответствие здания требованиям, установленным техрегламентами. Эта бумага должна быть подписана застройщиком.
  • Документом, подтверждающим, что параметры сооружения соответствуют проекту. Данная бумага подписывается застройщиком или заказчиком (если работы ведутся по договору). Такой документ не предоставляется при возведении сооружений ИЖС.
  • Бумагами, подтверждающими соответствие объекта техусловиям, подписанными представителями организаций, осуществляющими эксплуатацию инженерно-технических сетей.
  • Схемой, отображающей расположение сооружения и инженерных коммуникаций в пределах выделенной территории. В документе должна быть подпись заказчика либо застройщика.
  • Заключением органа Госстройнадзора (если предусмотрен надзор для сооружения) о соответствии здания проекту и требованиям техрегламентов, заключение органов Госконтроля в сфере экологии (в установленных законом случаях).

Действия уполномоченного органа

Прежде чем выдать разрешение на ввод объекта в эксплуатацию, инстанция в десятидневный срок осуществляет:

  • Проверку поданной документации (правильность оформления, соответствие сведений действительности).
  • Осмотр сооружения (данное мероприятие не осуществляется, если предусмотрен государственный надзор).
  • Выдачу разрешения на ввод объекта в эксплуатацию.

Однако уполномоченный орган может отказать в удовлетворении заявления. В каких случаях это происходит?

Основания для отказа

Уполномоченный орган может не выдать разрешение на ввод объекта в эксплуатацию, если выявлено несоответствие:

  • Объекта капстроительства установленным в разрешении на строительство требованиям.
  • Параметров сооружения проекту.
  • Требованиям плана участка.

Заявителю может быть отказано, если в десятидневный срок с даты получения разрешения на проведение строительства, он не предоставил в уполномоченный орган:

  • Сведения об этажности, высоте, площади планируемого здания, инженерно-технических сетях.
  • Копию результатов геодезических изысканий.
  • Экземпляры:

— планировочной схемы участка, составленной согласно градостроительному плану;

— перечней мероприятий по охране природы и обеспечению пожарной безопасности;

— прочих документов, затребованных инстанцией.

Если отказ был обусловлен не предоставлением каких-либо бумаг, то это нарушение может быть исправлено путем их предъявления.

Налогообложение

Существует мнение, что получение разрешения свидетельствует о том, что работы с сооружением полностью окончены, и оно пригодно для использования по назначению. Застройщик, выступающий в качестве инвестора, оформит право собственности, примет объект к учету в составе основных средств. Регистрация не может быть проведена без разрешения от уполномоченной инстанции. Внесение в основные средства может осуществляться как до оформления права на собственность, так и после этой процедуры. Однако многих застройщиков интересует вопрос – обязательно ли включение объекта в ОС непосредственно после того, как будет получено разрешение на ввод?

Инвестор самостоятельно решает, готово ли сооружение к использованию на той стадии, когда выдан документ. Однако чиновники выступают против такой позиции. Они считают, что инвесторы, таким образом, оттягивают момент уплаты налога на имущество. И все же на практике готовность объекта к использованию определяется не получением разрешения, а решением руководства предприятия, для которого сооружен объект. Настаивая на скорейшем начале выплаты налога, чиновники в данном случае могут в некотором роде проиграть в качестве, выиграв, несомненно, в темпе поступления отчислений. При недостаточной готовности сооружения застройщик на основании закона будет платить неполную сумму. Организация в данной ситуации может поступить одним из следующих способов:

  • Признать сооружение пригодным для использования на стадии получения разрешения на ввод. После этого уже проводить отделочные работы по объекту ОС.
  • Завершить отделку перед получением разрешения и принять решение о пригодности сооружения.

Если предприятие признает в качестве ОС здание непосредственно на момент получения разрешения на ввод объекта в эксплуатацию, стоимость его на ту же дату будет считаться сформированной. Это осуществляется на основании п. 8 ПБУ 6/01.

Ввод объекта в эксплуатацию: расходы

Затраты не включаются в сводную смету. Расходы на ввод в эксплуатацию составляются в отдельном документе. В смете учитываются затраты:

  • На выполнение работ по пуску и наладке оборудования подрядными организациями.
  • На топливно-энергетические и материальные ресурсы, которые необходимы для проверки и комплексного опробования технического оснащения.
  • На содержание инженерно-технических сотрудников и рабочих, привлекаемых для осуществления пуска и наладки.
  • Непредвиденные обстоятельства.
  • Техническую помощь научно-исследовательских и проектных организаций, осуществляющих составление сметных документов, консультирование и экспертизы во время пусконаладочных работ, транспортировку персонала и прочее.

Важное обстоятельство

Разрешение на ввод выступает в качестве основания для регистрации сооружения, внесения изменений в акты госучета. Согласно определению КС, документация, подтверждающая готовность здания, не включает в себя положения, регламентирующие регистрацию права собственности. Бумаги носят исключительно технический характер и устанавливают процесс ввода в эксплуатацию.

Спорный момент

Необходимо также обратить внимание на период, когда вместо акта госприемки стали выдаваться разрешения. Данное обстоятельство весьма существенно, поскольку строительство многих объектов велось до принятия нового Кодекса, а готовы они были уже после этого. Согласно ст. 9 ФЗ, регламентирующего введение в действие ГрК, Кодекс применяется к отношениям, касающимся реконструкции, строительства и проектирования, возникшим после его утверждения. На объекты, начатые до его введения, распространяются положения по части обязанностей и прав, появившихся после его принятия. Другими словами, поскольку указанные отношения по сооружению здания возникли до того, как был введен ГрК, а завершение работ и необходимость получения разрешения – после этого, прием и запуск здания должны осуществляться согласно требованиям статьи 55 ГрК.

Форма разрешения

План утвержден правительственным Постановлением. Приказ Минрегионразвития устанавливает порядок составления формы разрешения. В документе должны присутствовать сведения о сооружении, которые необходимы для внесения изменений в акты госучета (для реконструированных и отремонтированных зданий) или постановки на учет. Поскольку при выдаче разрешения уполномоченным органом проводится проверка соответствия в ходе строительства объекта градостроительных и прочих правил и норм, то других документов, кроме тех, которые включены в перечень, приведенный выше, предъявлять нет необходимости.

businessman.ru

Можно ли сдать объект в эксплуатацию без внутренней отделки?

Дело в том, что согласно п. 52 Методических указаний по учету ОС объект включается в состав основных средств после завершения капитальных вложений. Пока капитальные вложения в объект продолжаются, принимать его к учету как объект основных средств еще рано. Классический пример — проведение отделочных и электромонтажных работ в здании, которое сдано подрядчиком без отделки (внутренней и внешней), электрики, сантехники и т.д.
Именно такая ситуация, кстати, была предметом рассмотрения в Президиуме ВАС РФ.
Организация-инвестор строила здание гостиницы подрядным способом. Согласно договору подряда, подрядчик сдал инвестору построенное здание без отделки. Соответственно, после получения разрешения на ввод объекта строительства в эксплуатацию организация-инвестор продолжала нести капитальные вложения, направленные на доведение построенного объекта до состояния, в котором он пригоден к эксплуатации (затраты на его отделку). После завершения этих работ объект был введен в эксплуатацию приказом руководителя организации и на эту дату включен в состав основных средств.
Налоговая инспекция настаивала на том, что построенный объект недвижимости должен быть включен в состав основных средств на дату получения разрешения на ввод в эксплуатацию.
Однако Президиум ВАС РФ поддержал организацию, указав следующее (см. Постановление Президиума ВАС РФ от 16.11.2010 N ВАС-4451/10).
Выдаваемое на основании ст. 55 Градостроительного кодекса РФ разрешение на ввод объекта в эксплуатацию само по себе не может рассматриваться в качестве безусловного доказательства, свидетельствующего о доведении строящегося объекта до состояния готовности и возможности его эксплуатации. Этот документ удостоверяет иные характеристики объекта, а именно его соответствие градостроительному плану земельного участка и проектной документации и выполнение строительства согласно разрешению на строительство.
При выполнении после получения разрешения на ввод в эксплуатацию отделочных работ для доведения объекта до состояния, пригодного к использованию, основания для квалификации этого объекта в качестве основного средства отсутствуют.
Таким образом, строящийся объект недвижимости при невозможности его использования на момент получения разрешения на ввод в эксплуатацию и продолжении выполнения после получения этого разрешения отделочных работ для доведения объекта до состояния, пригодного к использованию, не отвечает признакам основного средства.

pravoved.ru

нормативные документы, стадии и порядок

Основным документом, согласно которому проводятся любые этапы строительных работ, включая такой, как приемка объектов строительства, является Градостроительный кодекс Российской Федерации от 29.12.2004 г. Государственное название: федеральный закон №190-ФЗ. Его приняли на смену устаревшим документам, которые были в эксплуатации еще со времен СССР. В настоящее время все предыдущие версии и приказы не действительны. Руководствоваться при подготовке и возведении зданий нужно только ГрК РФ. В данном тексте можно найти достаточно четкие указании о том, как проводится приемка объектов строительства.

Стадии приемки

При завершении процесса возведения любого объекта, подрядчику необходимо подготовиться к следующему этапу — приемка законченных строительством объектов в полной мере, согласно требованиям всех контролирующих структур, ведомств. После того, как исполнитель структурирует и соберет все интересующие документы, можно начинать этап закрытия и сдачи сооружения на решение комиссии.

Порядок приемки законченных строительством объектов состоит из двух стадий:

  • Внутренняя приемочная комиссия.
  • Комиссия, назначенная органом исполнительной власти Российской Федерации, субъектом страны, либо муниципалитетом.

Внутренняя приемочная комиссия создаётся на основании заявления исполнителя заказа. Ему необходимо указать, что требуемый объект прошел все стадии постройки и уведомить заказчика об окончании всех этапов возведения сооружения. После этого, нужно пригласить членов комиссии и создать список представителей, которые будут присутствовать при сдаче объекта. При проверке обязательно должны присутствовать служащие Заказчика, работники Государственного санитарно-эпидемиологического надзора и Государственного пожарного надзора, а также, если этого потребует сторона, оплачивающая заказ, любые другие компании.

Если требуемый для сдачи объект возводился частной организацией для личного пользования, то порядок приемки объектов законченных строительством упрощается. В частности, этап с внутренней коллегией можно пропустить. Все, что потребуется – организатору строительства нужно будет составить акт о том, что здание готово для проверки Государственной комиссией.

Комиссия, назначенная органом исполнительной власти, является окончательным этапом для заявления о приемке в эксплуатацию законченных строительством объектов. Требования к составу приемочной комиссии:

  • Председатель. Он выбирается тем органом, в задачах которого приемка данного сооружения.
  • Архитектор, который работал при создании здания.
  • Представитель Государственного строительного надзора.

По желанию заказчика на комиссии может присутствовать любая сторонняя компания, заинтересованная в работах на данном объекте.

Прохождение внутренней проверки

После определения состава комиссии, которая будет проводить работы по приемке объектов строительства в эксплуатацию, необходимо пригласить всех членов для рецензирования выполненных работ. Коллегии нужно оценить сооружение согласно всем требованиям технического задания, Государственного строительного кодекса, а также проверить состояние работ на месте.

Комиссии потребуется проинспектировать соответствие объекта по следующим критериям:

  • Полностью выполненный спектр работ, который был зафиксирован в техническом задании по постройке.
  • Соответствие выполненных работ нормам, которые прописаны в Градостроительном кодексе.
  • План сооружения несущих конструкций требованиям ГрК.
  • Просмотреть документы, указывающие на то, что все коммунальные структуры подтвердили выполнение работ по проведению коммуникаций.

Кроме этого, в зависимости от типа объекта, который подлежит сдаче, требования могут видоизмениться. Также могут добавиться дополнительные задачи, которые будут отражать специфику сооружения.

Если при проверке внутренняя комиссия выявит какие-либо нарушения, то она должна их зафиксировать и сформировать предварительный акт. Согласно этому документу, рабочим необходимо будет убрать все недочеты и вызвать коллегию повторно для получения акта о закрытии всех проблем, выявленных ранее.

Что должен включать в себя план производства работ (ППР) в строительстве смотрите здесь. Какие документы нужны для получения разрешения на строительства и можно ли строить без него читайте тут.

Прохождение Государственной приемочной комиссии

После того, как внутренняя комиссия примет объект строительства, а также будут составлены все акты, по которым видно, что проведены и исполнены все работы по подготовке постройки и устранены все нарушения, выявленные при первичной работе коллегии, можно приступать к следующему этапу – передаче сооружения для оценки Государственной приемочной комиссией. Ей необходимо будет проверить общее состояние объекта вживую, а так же просмотреть все сопутствующие документы.

Параметры, которые будет проверять Государственная приемочная комиссия следующие:

  • Все документы, связанные с проектом строительства и денежными затратами на его исполнение. В содержании обязательно должен быть указан объем итоговых работ. В записях надо проверить, соответствует ли строительство объекта всем указанным характеристикам на возведение здания. Проверить совпадение требований можно, сверив их с договором, заключенным подрядчиком перед началом сооружения объекта.
  • Итоговую оценку работы внутренней приемочной комиссией.
  • Акт о работах, составленный внутренней приемочной комиссией.
  • Акт об исправлении дефектов, выявленных при проверке внутренней приемочной комиссией.
  • Списки компаний, которые участвовали в работах по созданию объекта.

Кроме этого, Государственная приемочная комиссия может запросить любые документы, связанные со строительством сооружения.

Если все проверенные документы и оценка сооружения на месте устроят коллегию, то она должна будет составить итоговое заключение, которое будет передано в орган исполнительной власти, назначившей проверку. Регулирует данный этап порядка приемки объектов законченных строительством 753 статья Градостроительного кодекса Российской Федерации. Согласно ему, Государственная приемочная комиссия должна будет создать акт, который подпишет как заказчик, так и коллегия, которым будет подтверждена приемка объектов строительства в эксплуатацию.

Если по каким-либо причинам кто-то отказывается подписать данный документ, в нем потребуется внести пункт о том, что одна из сторон отказалась от его подписания. Кроме этого, к акту нужно будет прикрепить документы, которые показывают то, что объект готов к использованию. Список документов, которые нужно вложить в акт, прописаны во внутренних локально-нормативных требованиях регионов Российской Федерации.

Заключение



Когда заканчивается строительство любого объекта заказчику необходимо пройти несколько этапов работ, чтобы он мог сдать сооружение для дальнейшей эксплуатации. Осуществить внутреннюю проверку соответствия возведенного здания всем требованиям технического задания и нормам Градостроительного кодекса Российской Федерации. После этого, уведомить орган исполнительной власти субъекта РФ о необходимости приемки данного объекта и назначения проверки Государственной приемочной комиссией. Если она не выявит никаких нарушений, будет возможность получить и подписать акт выполненных работ. На этом сдача любого строительного сооружения будет завершена, и начинается приемка в эксплуатацию законченных строительством объектов.

Прочтите также:


←Вернуться

www.it-nv.ru

Приемка объектов в эксплуатацию – завершающая стадия внешнего контроля качества строительной продукции.



  Приемка объектов в эксплуатацию – завершающая стадия внешнего контроля качества строительной продукции. Правила приемки регламентируются СНиП 12-01-2004 взамен СНиП 3.01.01-85.
Сдачу и приемку объектов в эксплуатацию выполнят в две стадии:
  1. Предварительная техническая приемка объекта от подрядчика рабочей комиссией заказчика;
  2. Окончательная приемка, осуществляемая Государственной комиссией.
Рабочая комиссия назначается приказом руководителя предприятия с включением представителей генподрядчика и его субподрядчиков, проектной организации, эксплуатирующей организации, Государственных органов санитарного и пожарного надзора, технической инспекции профсоюзов, местных профсоюзных и других заинтересованных организаций.

Рабочая комиссия проверяет соответствие выполненных работ проектам, сметам и нормативам, дает оценку качеству выполненных работ, заключение о возможности эксплуатации оборудования.

Акт рабочей комиссии служит основанием для назначения Государственной приемочной комиссии. Государственная комиссия по приемке производственных объектов назначается приказом соответствующей инстанции.

В состав Государственной приемочной комиссии включаются следующие представители:
  • ГАСН;
  • Заказчика;
  • Генподрядчика;
  • Генерального проектировщика;
  • Органов государственного, санитарного и пожарного надзора;
  • Органов по использованию и охране водных ресурсов;
  • Финансирующего банка;
  • Технической инспекции профсоюзов;
  • Профсоюзной организации заказчика.
Заказчик передает Государственной приемочной комиссии следующие материалы:
  • Проектное задание и справку о технико-экономических показателях объекта;
  • Разрешение об отводе земельного участка; акты разбивки осей сооружения и сетей; акты на скрытые и специальные работы;
  • Данные о геологии и гидрогеологии строительной площадки, глубине заложения подошвы фундаментов;
  • Комплекты рабочих чертежей с необходимыми изменениями;
  • Утвержденный и исполнительный генпланы;
  • Перечень организаций, участвующих в проектировании и строительстве объектов;
  • Акты технической приемки объекта рабочей комиссией.

Существует ли в настоящее время Государственная приемочная комиссия по приемке в эксплуатацию законченных строительством объектов?

Как правило, любое строительство осуществляется по договору строительного подряда. Строительство подрядным способом регулируется параграфом 3 главы 37 ГК РФ. Порядку сдачи и приемки строительных работ посвящена ст. 753 ГК РФ. Согласно п. 1 указанной статьи заказчик, получивший сообщение подрядчика о готовности к сдаче результата выполненных по договору строительного подряда работ, обязан немедленно приступить к его приемке. Организация приемки работ возложена на заказчика, если иное не предусмотрено условиями договора строительного подряда. Сдача результата работ подрядчиком и приемка его заказчиком оформляются актом, подписанным обеими сторонами (п.4 ст. 753 ГК РФ).

Акт приемки объекта капитального строительства удостоверяет, что обязательства исполнителя (подрядчика) перед застройщиком (заказчиком) выполнены, результаты работ соответствуют условиям договора и что застройщик (заказчик) принимает выполненные исполнителем (подрядчиком) работы.

Таким образом, сдача-приемка работ по строительству объекта осуществляется подрядчиком и заказчиком без участия государственных органов или органов местного самоуправления за исключением случаев, прямо предусмотренных законом или иными правовыми актами (абз. 2 п. 2 ст. 753 ГК).

Государственные приемочные комиссии могут создаваться только в случаях строительства объектов за счет федерального бюджета, либо за счет бюджета субъекта РФ.

Создание государственных приемочных комиссий предусматривалось нормативными документами, принятыми еще во времена существования СССР. К ним, в частности, относятся:

  • постановление Совета Министров СССР от 23.01.1981 N 105 «О приемке в эксплуатацию законченных строительством объектов»;
  • СНиП 3.01.0487 «Приемка в эксплуатацию законченных строительством объектов. Основные положения» (утв. постановлением Госстроя СССР от 21.04.87 N 84).

Эти нормативные акты разрабатывались исключительно для строительства, финансирование которого производилось за счет средств бюджетов различных уровней, и поэтому не могли учитывать условия хозяйственной деятельности, сложившиеся в инвестиционной деятельности позднее, в частности, с принятием ГК РФ, Градостроительного кодекса РФ, Закона об инвестиционной деятельности в РФ, осуществляемой в форме капитальных вложений.

Таким образом, возникла реальная необходимость пересмотра указанных нормативных документов. Такая попытка была предпринята Госстроем России, который своим письмом от 09.07.1993 N БЕ1911/13 рекомендовал к применению Временное положение по приемке законченных строительством объектов. Однако по требованию Минюста России указанное положение было отменено письмом Госстроя России от 31.10.2001 N СК-5969/9.

После чего Госстрой России письмом от 05.11.2001 N ЛБ-6062/9 разъяснил порядок применения действующих нормативных документов по приемке законченных строительством объектов.

Так, Госстрой России указал, что объекты, для которых ведомственные документы по приемке отсутствуют, принимаются в порядке, установленном территориальными строительными нормами (ТСН), принятыми органами власти некоторых субъектов Российской Федерации в соответствии с СНиП 10-01-94 «Система нормативных документов в строительстве» и зарегистрированными Госстроем России. Если такие ТСН на территории отсутствуют, следует руководствоваться СНиП 3.01.04-87 «Приемка в эксплуатацию законченных строительством объектов», в части, не противоречащей действующему законодательству. При этом приемочные комиссии для производственных объектов бюджетного финансирования назначаются министерствами и ведомствами — государственными заказчиками и соответствующими администрациями, а для объектов внебюджетного финансирования — инвесторами.

Таким образом, ввод объектов в эксплуатацию осуществлялся на основании актов приемочных комиссий, а не государственных приемочных комиссий.

В настоящее время порядок ввода строительных объектов в эксплуатацию регулируется Градостроительным кодексом РФ от 29.12.2004 N 190-ФЗ (далее — ГрК РФ), после принятия которого все вышеперечисленные нормативные акты не применяются, как противоречащие ГрК РФ (ст. 7 Федерального закона РФ от 29.12.2004 N 191-ФЗ «О введении в действие Градостроительного кодекса РФ»).

В соответствии со ст. 55 ГрК РФ документом, удостоверяющим выполнение строительства в полном объеме, является разрешение на ввод объекта в эксплуатацию. Этот документ выдается органом исполнительной власти или местного самоуправления, выдавшим разрешение на строительство объекта, и удостоверяет соответствие построенного, реконструированного, отремонтированного объекта капитального строительства градостроительному плану земельного участка и проектной документации.

Согласно части 12 ст. 55 ГрК РФ право на установление формы разрешения на ввод объекта в эксплуатацию предоставлено Правительству РФ. Во исполнение указанной нормы Правительством РФ 24.11.2005 принято постановление N 698 «О форме разрешения на строительство и форме разрешения на ввод объекта в эксплуатацию». Приказом Министерства регионального развития РФ от 19.10.2006 N 121 утверждена Инструкция о порядке заполнения формы разрешения на ввод объекта в эксплуатацию (зарегистрировано в Минюсте РФ 15.11.2006, регистрационный N 8477).

Статья 55 ГрК РФ определяет, какие документы должны быть представлены для ввода объекта в эксплуатацию. В перечне документов указывается акт приемки объекта капитального строительства (в случае осуществления строительства, реконструкции, капитального ремонта на основании договора), оформляемый в порядке, предусмотренном ст. 753 ГК РФ, а также заключение органа государственного строительного надзора (в случае, если предусмотрено осуществление государственного строительного надзора) о соответствии построенного, реконструированного, отремонтированного объекта капитального строительства требованиям технических регламентов и проектной документации. Принципы определения случаев, когда госстройнадзор необходим, указаны в п.1 ст. 54 ГрК РФ. Отюда вытекает, что государственные органы должны участвовать в приемке объекта заказчиком (что и предусмотрено абз. 2 п. 2 ст. 753 ГК РФ), но при этом они не формируют приемочной комиссии.

Создание государственных приемочных комиссий ГрК РФ не предусматривается.

ВЫВОД: В настоящее время приемка и ввод строительных объектов в эксплуатацию независимо от вида объекта осуществляется в порядке, предусмотренном ГК РФ и ГрК РФ, не требующем создания государственной приемочной комиссии.

Ответ подготовил:
Эксперт службы Правового консалтинга ГАРАНТ
Карасевич Любовь

Ответ проверил:
Рецензент службы Правового консалтинга ГАРАНТ
Серков Аркадий

23 января 2008 г

http://www.garant.ru/consult/civil_law/9036/

Пусковой комплекс — пусковой комплекс включает в себя несколько объектов (или их частей) основного производственного и вспомогательного назначения, энергетического, транспортного и складского хозяйства, связи, внутриплощадочных инженерных коммуникаций, благоустройств и других объектов, являющихся частью стройки или ее очереди, ввод которых в эксплуатацию обеспечивает выпуск продукции или оказание услуг, предусмотренных проектом, и нормальные условия труда для обслуживающего персонала согласно действующим нормам (МДС 81-35.2004 (п. 3.12)).

Очередь строительства — под очередью строительства рассматривается часть строительства, состоящая из группы зданий, сооружений и устройств, ввод которых в эксплуатацию обеспечивает выпуск продукции или оказание услуг, предусмотренных проектом. Очередь строительства может состоять из одного или нескольких пусковых комплексов (МДС 81-35.2004 (п. 3.13)).

Перечень исполнительной документации, необходимый для проведения органом государственного строительного надзора итоговой проверки и для последующего хранения такой документации у балансодержателя объекта капитального строительства


Всплывающее изображение




«Назад | Вперед »

Навигация и структура информации на сайте

sevak-world.web-box.ru

Документы для ввода в эксплуатации объекта

Для получения разрешения на эксплуатацию возведённой постройки необходимо организовать проведение работ, связанных с исследованием объекта. Результат мероприятия идентифицирует соответствие постройки законодательным требованиям.

Без разрешительной документации объект капитального строительства запрещено эксплуатировать

Чтобы понять, что такое ввод в эксплуатацию, следует ознакомиться с основами правовых норм, выполнение которых по всем правилам гарантирует, что строительный объект не несёт опасности, связанной с недоработками или ошибками работников. Результат обследования построенного объекта должен быть отражён в разрешительном документе. Он свидетельствует о компетентном выполнении работ в запланированном объёме.

Правовые нормы

Порядок ввода объекта капитального строительства в эксплуатацию регулируется законодательными нормами, требующими неукоснительного выполнения всех предусмотренных мероприятий.

Другие нормативные акты составлены с учётом требований этого документа. Они его дополняют отдельными положениями, но не отклоняются от норм этого закона. В нормативно-правовых актах отражены все вопросы, касающиеся получения разрешительной документации, без которой невозможно официально сдать здание или сооружение в эксплуатацию. В них можно ознакомиться с перечнем документов, инструкцией по их заполнению и с утверждёнными формами разрешений.

Схема осуществления государственного строительного надзора

Достаточно информации можно почерпнуть из действующих СНиП, в которых регламентируется ввод в эксплуатацию объектов различной категории, к каждому из которых предъявляются отдельные требования.При проведении операции следует учитывать региональные нормативные акты.

Порядок ввода объекта в эксплуатацию

Порядок рассмотрения и принятие решения на ввод объектов капитального строительства в эксплуатацию

Для получения разрешения, без которого запрещено эксплуатировать постройку, необходимо действовать в соответствии с определённым алгоритмом. Необходимо пошагово выполнить следующие действия:

  1. Оформить заявление.
  2. Подготовить пакет документации, являющийся приложением к заявлению.
  3. Написать сопроводительное письмо с приложением схемы объекта, в которой должен быть отображён план коммуникаций инженерно-технических сетей, обустроенных на рассматриваемом земельном участке.
  4. Подать заявление в специализированную организацию.

Решение о внесении постройки в реестровую базу данных, касающуюся кадастрового учёта, или в отказе в проведении мероприятия, принимается представителями уполномоченных органов после рассмотрения заявления с комплектом документации.

Документы для ввода в эксплуатацию объекта

Основные документы, регламентирующие архитектурно-строительную деятельность

Для получения разрешения к заявлению следует подготовить комплект бумаг, обосновывающих соответствие постройки определённым нормам, соблюдение которых гарантирует безопасную эксплуатацию. К этим бумагам относится:

  1. Документ, обосновывающий право собственности на земельный участок, где были произведены постройки. Это может быть договор аренды, свидетельство о праве собственности или кадастровый план.
  2. План земельного участка.
  3. Проект планировки с учётом разделения территории.
  4. Разрешение, полученное организатором стройки перед её началом.
  5. Акт приёмки объекта по форме КС – 11 предоставляется в случае договорного строительства.
  6. Акт о соответствии, подтверждающий соответствие постройки регламентированным требованиям. Он должен быть подписан застройщиком, который непосредственно организовал и реализовал строительные работы.
  7. Справка о соответствии постройки проектной документации. В ней должно быть отражена информация об энергетической эффективности, а также о наличии приборов учёта. Бумага подписывается застройщиком или техническим заказчиком.
  8. Документы о соответствии техническим условиям, составленные представителями организации, которые отвечают за функциональность инженерно – технических сетей. К ним относятся такие предприятия, как энергетические компании и городской водоканал.
  9. Схематический план расположения инженерно-технических сооружений на территории постройки, подписанный застройщиком или техническим заказчиком. В случае если постройка относится к категории индивидуальной, в которой работы были выполнены без привлечения наёмных работников, данная бумага не требуется.
  10. Заключение подразделений государственного строительного надзора о соответствии проектной документации и техническим нормам.
  11. Нотариально заверенная копия договора обязательного страхования. Она необходима для страховки заказчика от финансовых потерь на случай аварий и нанесения вреда здоровью работникам в процессе выполнения строительных работ, поскольку они относятся к категории опасных.
  12. План объекта, оформленный в техническом виде.

Когда могут отказать в выдаче разрешения

Если при подаче документации на рассмотрение отсутствует хотя бы один документ, или бумаги оформлены без учёта требований к форме бланка или к нотариальному заверению, то заявление не будет рассматриваться и заявителю будет отказано в выдаче разрешения.

Предвестники проблем могут возникнуть ещё на стадии определения соответствия постройки нормативам. Для этого необходимо организовать контроль со стороны государственных органов на всех этапах строительства, начиная с получения разрешения на начало работ.

Если застройщик своевременно не извещал о планируемых и проведённых работах представителей уполномоченных органов, в результате чего их производство не контролировалось, а этапы работ не фиксировались актами, то получить положительное заключение будет сложно. В такой ситуации придётся воспользоваться услугами лицензированных независимых экспертов.

Как проводится итоговая проверка

Экспертное заключение о соответствии выдаётся после проведения итоговой проверки оборудования. Для получения документа, необходимо его испытать в процессе пробных пусков. При этом проверяются элементы постройки конструктивного назначения, а также узлы оборудования, размещённого на объекте.

Приборы учёта

В комплексном испытании оборудования необходимо учесть состояние вентиляции, трубопроводов и систем пожарной безопасности. Процедура проводится на протяжении 72 часов, в режиме активной эксплуатации внутренних и внешних инженерно-технических систем. Испытание считается успешным, если все оборудование работает без сбоев.

В случае выявления дефектов, представители контролирующих органов выдают предписания об их устранении. После того как были учтены все замечания и проведены рекомендуемые мероприятия, испытания необходимо повторить.

Положительное заключение о соответствии нормативным требованиям по результатам итогового контроля выдаётся после проверки актов, которые были оформлены в период ведения строительства органами госконтроля. Также необходимо предоставление справок от поставщиков коммунальных услуг, в которых должна быть отражена информация о принятии постройки на обслуживание.

Инвентаризационные мероприятия

Основные законодательные акты, регулирующие все этапы строительных работ

Для получения разрешительной документации необходимо оформить технический отчёт и провести инвентаризацию постройки. Эти мероприятия проводятся государственными службами после предоставления документации:

  • бумаги, идентифицирующие постройку как собственность;
  • разрешение на ввод в эксплуатацию;
  • выписка из реестра;
  • план участка и его кадастровый номер;
  • проектные и градостроительные бумаги со схемой генерального плана.

Приёмка в эксплуатацию

Порядок приёмки в эксплуатацию регламентируется строительными нормами и правилами, в которых предусмотрены предварительная и окончательная приёмки. Предварительная техническая приёмка объекта капитального строительства проводится подрядчиком рабочей комиссии заказчика. Окончательная приёмка Государственной комиссией актуальна только в том случае, когда строительство было проведено за счёт средств Федерального бюджета.

В состав комиссии заказчика входят генеральный подрядчик, субподрядчики, проектная компания, эксплуатирующая организация, а также контролирующие органы, такие как пожарный, санитарный и экологический надзор. Каждый член комиссии, в соответствии со своей компетенцией оценивает качество работ и соответствие их проектной документации. Проверка завершается подписанием акта, который свидетельствует о выполнении исполнителем всех обязательств перед заказчиком и является основанием для создания Государственной приёмочной комиссии. Если строительные работы были финансированы заказчиком, то подтверждением их компетентного и качественного выполнения в полном объёме является оформленный по всем правилам Акт комиссии.

Члены приёмочной комиссии

Действия после ввода объекта в эксплуатацию?

Ввод в эксплуатацию – это завершающая процедура в строительстве. После получения соответствующих бумаг об успешном проведении мероприятия, необходимо подписать договор с организацией, которая будет обслуживать объект. Завершающим этапом бюрократических процедур является регистрация права собственности на постройку, которая после проведения ряда операций, получила статус недвижимого имущества.Если постройка промышленного значения, то следует принять объект к бухгалтерскому учёту для возмещения НДС.

Facebook

Twitter

Вконтакте

Одноклассники

Google+

101biznesplan.ru

Исполнительная документация в строительстве. Сдача-приемка строительного объекта

Рядом важных особенностей обладает сдача-приемка законченного строительством объекта. Приемка выполненных работ осуществляется в порядке, установленном законом и договором строительного подряда. В тех случаях, когда заказчиком по договору выступала государственная организация либо строительство велось полностью или частично за счет бюджетных ассигнований, сдача-приемка работ производится в два этапа: вначале объект принимается рабочей комиссией, сформированной заказчиком и подрядчиком с участием проектировщика и представителей уполномоченных государственных органов, а затем — государственной приемочной комиссией, состав и уровень которой определяется в зависимости от сметной стоимости строительства и назначения объекта. Если же строительство велось за счет частных источников финансирования, приемка может производиться в один этап с обязательным участием представителей уполномоченных государственных органов и органов местного самоуправления.

Обязанность по организации и проведению приемки результата работ возлагается на заказчика, если иное не предусмотрено договором. Заказчик должен обеспечить участие в приемочной комиссии представителей соответствующих органов и заинтересованных организаций, выделить обслуживающий персонал, обеспечить объект необходимой энергией, сырьем, топливом и т. п. Все это заказчик делает за свой собственный счет, если иное не предусмотрено в договоре. Приемка законченного строительного объекта должна быть организована заказчиком в предельно короткий срок после получения от подрядчика сообщения о готовности результатов строительных работ к сдаче. Просрочка заказчика с приемкой объекта, во-первых, переносит на него риск случайной гибели результата работ (п. 2 ст. 705 ГК) и, во-вторых, дает подрядчику право требовать возмещения понесенных убытков.

Договор строительного подряда может предусматривать как сдачу — приемку объекта в целом, так и сдачу-приемку его по частям (этапам, очередям).

Если объект сдается заказчику по частям, стороны должны оговорить, кто из них будет осуществлять пользование переданной частью объекта, обеспечивать ее охрану, нести эксплуатационные расходы и т.д. На заказчика, предварительно принявшего результат отдельного этапа работ, по общему правилу, переходит риск последствий гибели или повреждения результата работ, которые произошли не по вине подрядчика (п. 3 ст. 753 ГК).

Нередко приемке результатов работ должны предшествовать предварительные испытания эксплуатационных качеств построенного объекта (проверка работы механизмов, узлов, агрегатов и т.д.). В этом случае приемка объекта осуществляется только при положительном результате предварительных испытаний.

Сдача-приемка объекта строительства оформляется специальным актом, который подписывается обеими сторонами, а также представителями уполномоченных государственных органов. Отказ стороны от подписания акта сдачи-приемки не исключает оформления сдачи объекта. 0б этом в акте делается особая пометка и акт подписывается другой стороной. Такой односторонний акт сдачи или приемки результата работы имеет юридическую силу до тех пор и постольку, пока и поскольку по иску другой стороны он не признан судом недействительным. Решение суда зависит от того, признает ли суд мотивы отказа от подписания акта обоснованными или нет.

Чаще всего на практике от подписания акта приемки объекта отказывается заказчик. Его отказ от приемки объекта обоснован лишь тогда, когда им обнаружены такие недостатки, которые исключают возможность использования результата работ для указанной в договоре строительного подряда цели и не могут быть устранены подрядчиком или заказчиком (п. 6 ст. 753 ГК). Наличие в построенном объекте иных недостатков не препятствует его приемке. Все выявленные в ходе приемки недостатки и недоделки фиксируются в акте, подрядчику предоставляется разумный срок для их устранения, взыскиваются санкции, если они предусмотрены договором, но сам результат работ должен быть принят заказчиком. В противном случае подрядчик может составить односторонний акт сдачи работ, из которого прядется исходил. в дальнейшем, если только заказчик не добьется признания его недействительным в судебном парнике.

Если по не зависящим от сторон причинам объект не доведен до стадии готовности и работы по договору строительного подряда приостановлены, объект строительства должен быть законсервирован подрядчиком за счет заказчика. Кроме того, заказчик обязан оплатить подрядчику в полном объеме выполненные до момента консервации работы. По смыслу ст. 752 ПК в случае, когда работы на объекте приостановлены по не зависящим от заказчика причинам, например по решению компетентного государственного органа, его обязанности ограничиваются компенсацией подрядчику только прямых издержек последнего на консервацию объекта и прекращение работ. Упущенная подрядчиком выгода возмещается лишь тогда, когда объект законсервирован из-за действий заказчика. Но при этом заказчик может требовать зачета тех выгод, которые подрядчик получил или мог получить вследствие прекращения работ.

Завершая анализ особенностей содержания договора строительного подряда, укажу также на то, что на сторону, несущую риск случайной гибели или случайного повреждения объекта строительства, материалов, оборудования и другого имущества, используемого при строительстве, а также ответственность за причинение при осуществлении строительства вреда другим лицам, обычно возлагается обязанность застраховать соответствующие риски и представить другой стороне доказательства заключения ею договора страхования (ст. 742 ГК). При этом, однако, специально подчеркивается, что страхование не освобождает соответствующую сторону от обязанности принимать необходимые меры для предотвращения наступления страхового случая.


Просмотров статьи: 34169 с 17.12.2008

Ознакомиться с изданиями из категории «Исполнительная документация строительных и монтажных работ»

www.steps.ru

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
